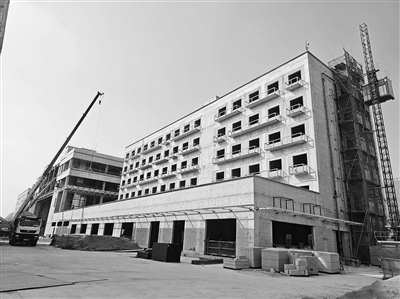

顺义汽车核心零部件标准厂房施工现场。 ■记者 刘偶/摄
本报讯(记者 刘偶)近日,北京市顺义区李遂工业区内一片繁忙——中建二局欣达公司承建的京津冀智能网联新能源汽车科技生态港(顺义)汽车核心零部件标准厂房项目建设现场,人员忙碌,建设者们正全力冲刺首季建设“开门红”。
据介绍,该项目总建筑面积4.54万平方米,涵盖三栋厂房与一栋能源中心,是落实京津冀协同发展战略、推进“六链五群”产业协同的重点工程。项目与北汽越野车、北京奔驰、理想汽车、北京现代等整车基地形成一小时产业圈,建成后将为核心零部件企业提供标准化、规模化生产空间,助力打造科技引领、辐射带动能力较强的新能源汽车产业示范园区。项目自2025年6月开工以来,建设者攻坚克难、稳步推进,目前已进入装饰装修与机电安装关键阶段;春节后,项目复工复产工作有序开展。
“项目主体结构已全部完工,装饰装修完成80%,机电安装完成90%,整体处于装饰装修收尾阶段;按照毛坯交付标准,门厅、卫生间等区域同步进行精细化施工。”项目总工武明宇介绍,春节后,项目部及时组织管理人员与施工人员返岗,人力、物资、设备精准到位,保证了施工进度。
作为新能源汽车产业配套重点工程,项目建设标准高、工期紧,且在厂房结构、管线布局、施工工艺方面面临诸多难点。建设团队以技术创新为抓手,针对性破解施工难题,努力打造高质量工程。项目厂房为3至4层结构,首层层高8米,其余层高6米,超出了常规轻质条板墙6米的高度限制,给墙体施工带来挑战。
“8米高ALC轻质条板墙安装是项目施工的一个难点,常规工艺难以保证稳定性与垂直度,项目按毛坯交付要求,对观感质量要求较高。”武明宇说,团队创新采用“分段安装、中间设梁”的工艺,在墙体4米位置浇筑200毫米×300毫米混凝土圈梁,将8米高墙分为上下两段施工,通过U型卡与钢管混凝土柱精准焊接固定,有效防止墙体倾覆。施工中采用激光扫平仪全程校准,测量人员实时跟踪检测,将墙体垂直度误差控制在3毫米以内,一次安装合格率达100%。这一做法突破了常规施工限制,为同类厂房施工提供了参考。
项目另一难点是园区内管线密集复杂,局部管线排布达4至5层,涉及水电、暖通等多个系统,对管线走向、坡度、标高的精准控制要求严格。为避免施工中出现管线碰撞、布局混乱等问题,团队全面应用BIM三维建模技术,提前对所有管线进行数字化排布和模拟碰撞检测,并与设计单位多轮沟通优化方案,实现室内外管线顺畅衔接。数字化技术的运用,提高了施工效率,保障了机电系统安装质量,为后续能源稳定供应打下基础。
在基础施工阶段,项目面临雨季施工、地下水位高、土质泥泞等不利因素,积极调整传统工序,创新采用“钢柱先行、地拉梁后做”的逆序施工法。常规施工需先完成地拉梁,再安装钢柱及上部结构,工期较长。团队优化施工组织,先安装钢柱,通过预埋件与缆风绳固定,同步开展上部钢梁、楼板施工,最后施工地拉梁,大幅压缩了工期。
针对雨季基坑泥泞、常规回填土难以压实的问题,项目大范围采用流态固化土回填,回填深度约2米。这种材料可降低地面沉降风险,提升基础稳定性,虽增加一定投入,但长远来看有利于保障工程质量。地拉梁与钢柱连接节点复杂,团队提前在钢柱上预埋钢板,将钢筋与钢板精准焊接后现浇混凝土,实现钢结构与混凝土结构的牢固可靠结合,确保建筑整体稳固。
武明宇表示,下一步,项目团队将紧盯工期目标,严把安全质量关,持续优化施工方案,全力高效推进装饰装修、机电安装等后续工作,以高标准、高效率、高质量完成建设任务,确保项目按期竣工投用。
